Baumassnahmen am DJK Sportheim 2003
........................................................................
|
|
Am 22. April haben die Arbeiten zum

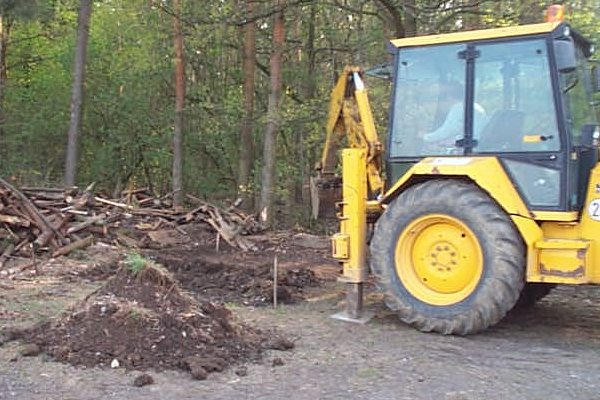

Sportheimanbau begonnen! Die Bäume, die dem Anbau im Weg standen wurden am Vormittag
gefällt. Gegen Abend wurden dann bereits die Fundamente für das neue Grassilo und die
Garage vorbereitet. |
|
|
|
|
Am Mittwoch den 23.April wurden die

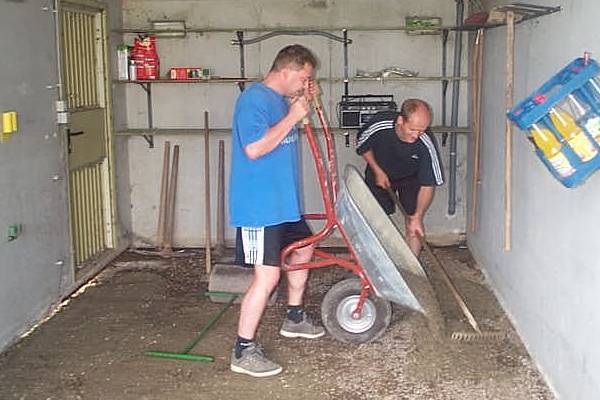

Pflastersteine an und in der Garage entfernt.Die Garage wurde zum Umzug komplett
ausgeräumt. |
|
|
|
|

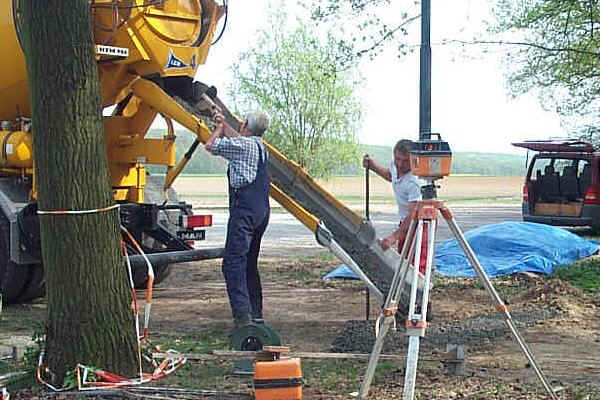

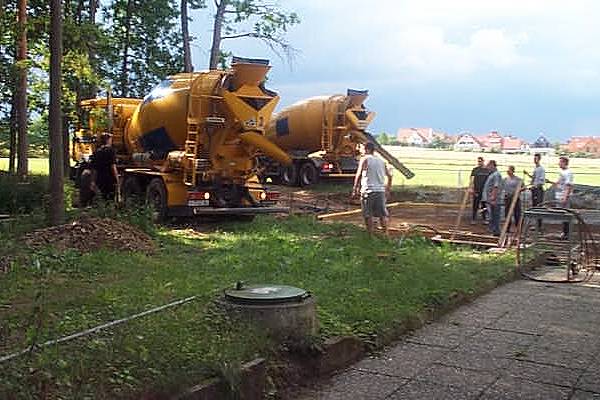

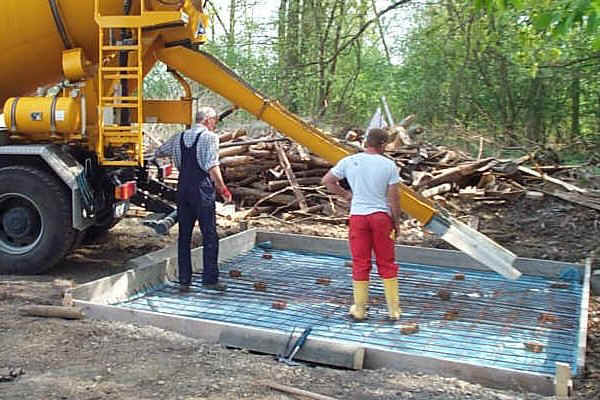

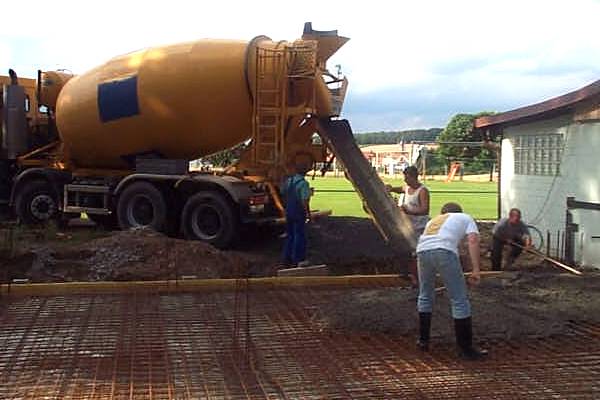

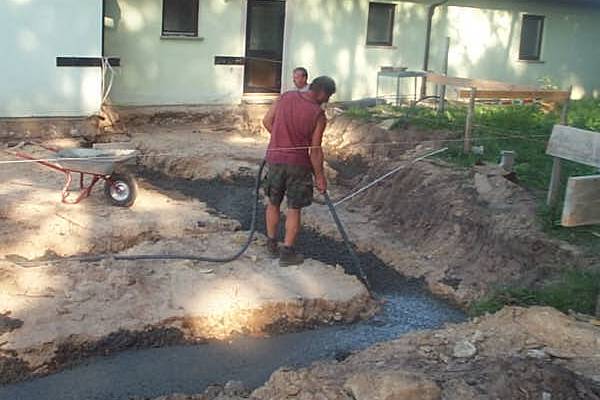

Am Freitag den 25.April wurden die Fundamente
für das Silo und die Garage gegossen. |
|
|
|
|
|

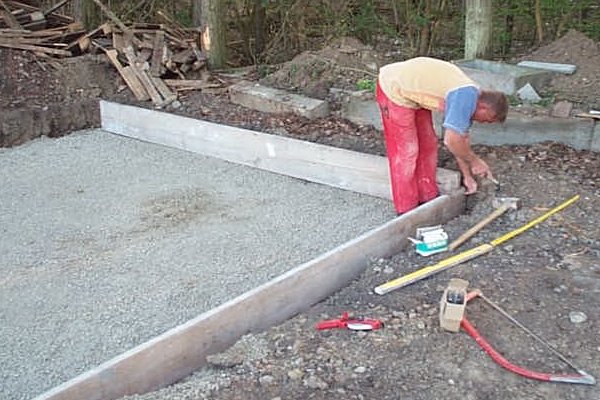

Am Montag den 28.April wurde das Silo bearbeitet |
|
|
|
|
|
Am Dienstag den 29.April wurden die Innenwände

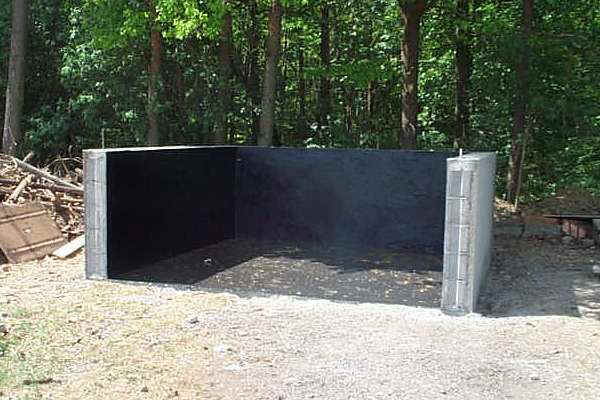

des Silos verputzt. |
|
|
Am Freitag den 2.Mai wurden die Innenwände
gestrichen und die Aussenwände fertig verputzt |
|
|
|
|
|

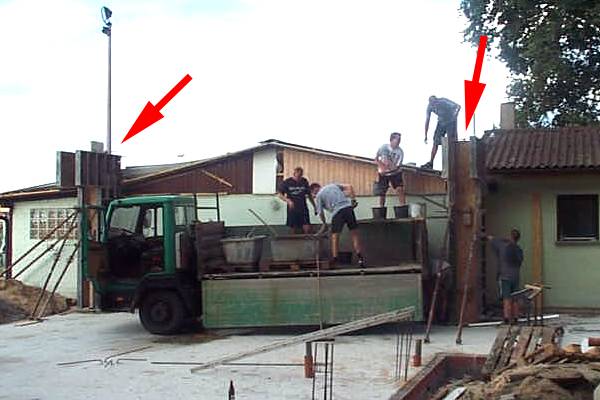

Am Freitag den 6.Juni wurde die Garage auf ihren
neuen Standort gestellt. |
|
|
|
|
|
Am Mittwoch den 11.Juni

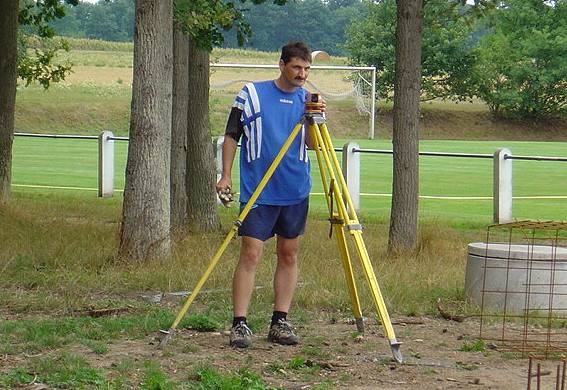

wurden die Aussenmasse den Anbaues festgelegt und markiert. |
|
|
|
|
|

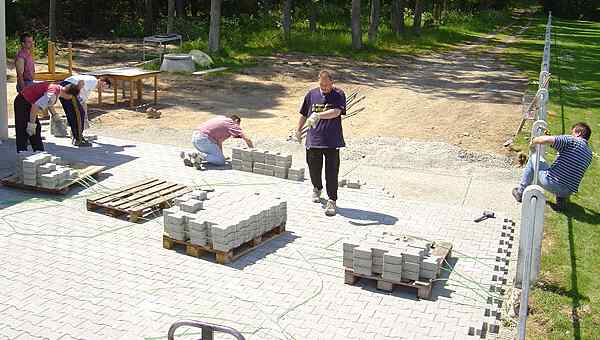

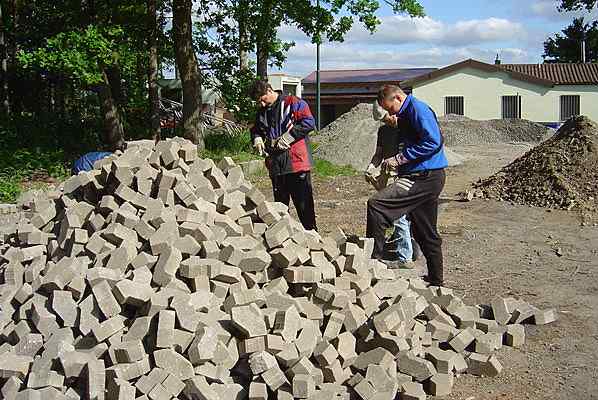

Am Freitag und Samstag den 20.und 21.Juni

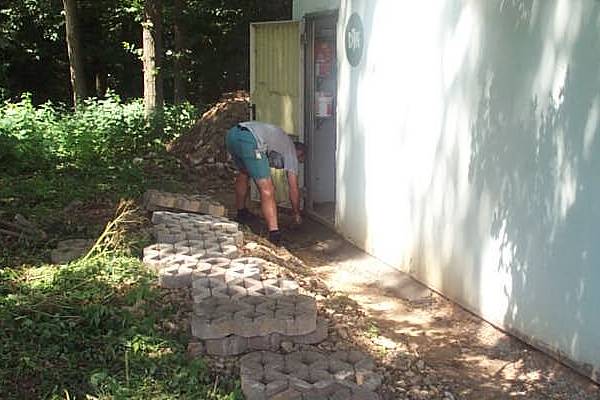

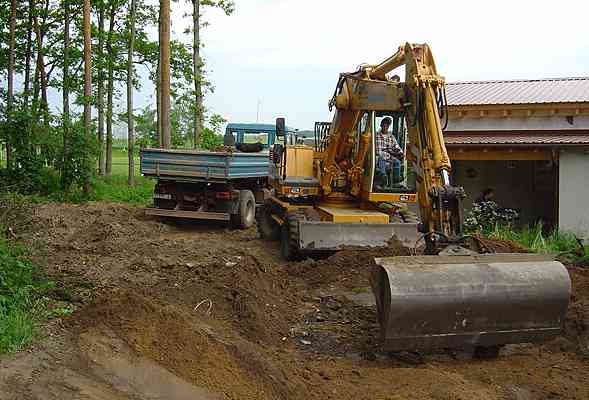

wurde zum einen der Boden in der Garage gepflastert und zum anderern die Wurzeln einiger

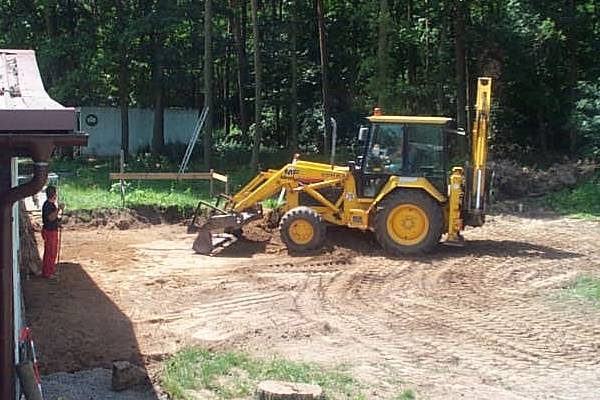

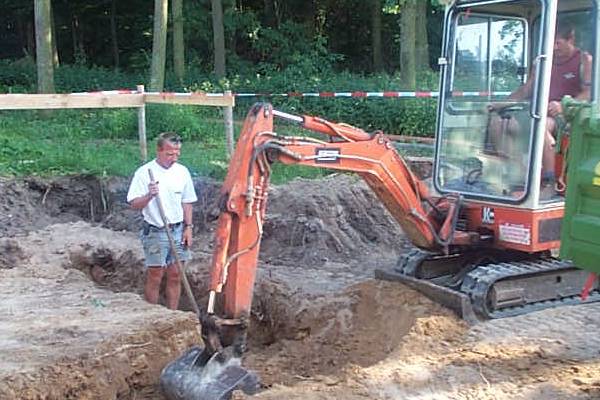

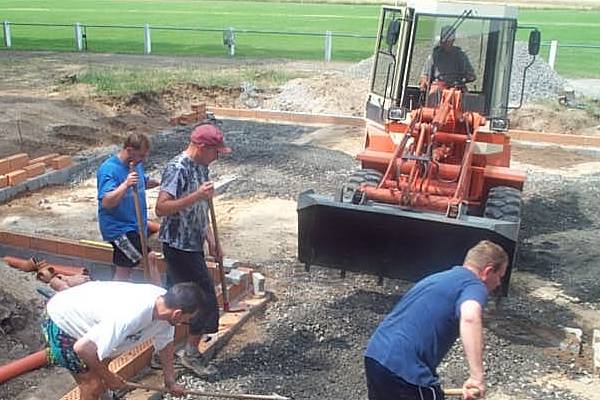

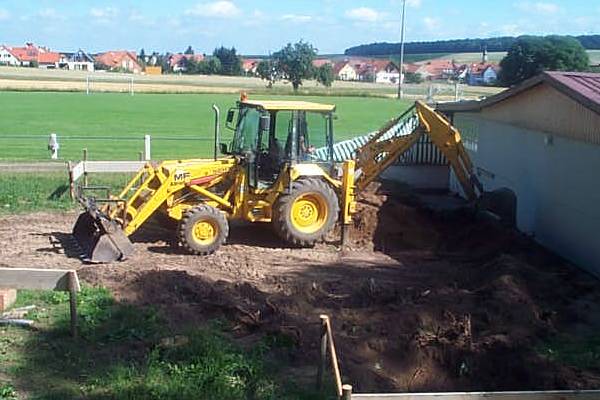

Bäume entfernt und das "Loch" für die Bodenplatte des Anbaues
ausgehoben. |
|
|
|
|
|
|
|
Am Mittwoch,Donnerstag,Freitag
und Samstag den 25.bis 28.Juni gingen die arbeiten an der Bodenplatte weiter. |
|
|
|
|
|

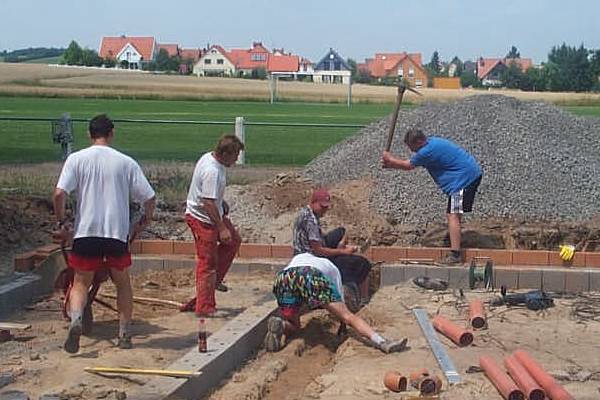

Am Montag und Dienstag den 30.06

und 01.07.2003 wurden die Baustahlmatten eingesetzt. |
|
|
|
|
|

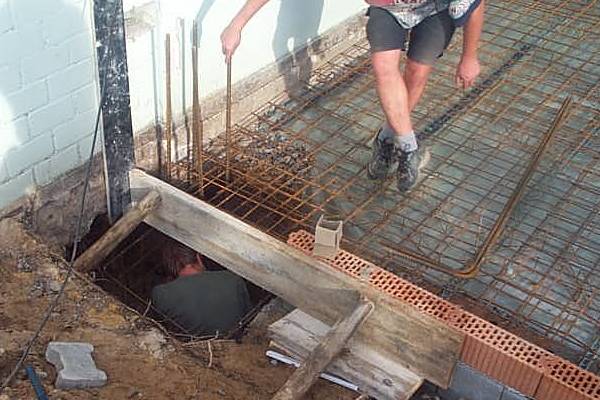

Am Mittwoch den 02.Juli wurde die

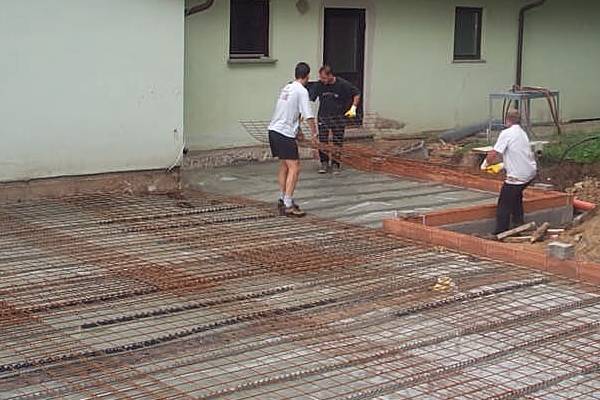

Bodenplatte betoniert. |
|
|
|
|
|
Am Samstag den 05.07.2003 wurde

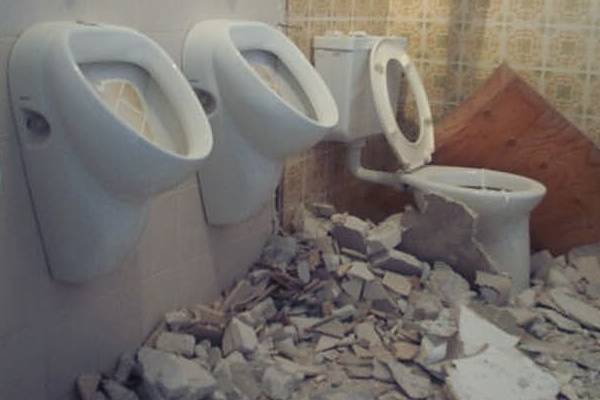

mit dem Neubau der Toiletten begonnen. |
|
|
|
|
|
Am Montag den 7. bis Freitag den
11.Juli wurden die Trägersäulen betoniert. |
|
|
|
|

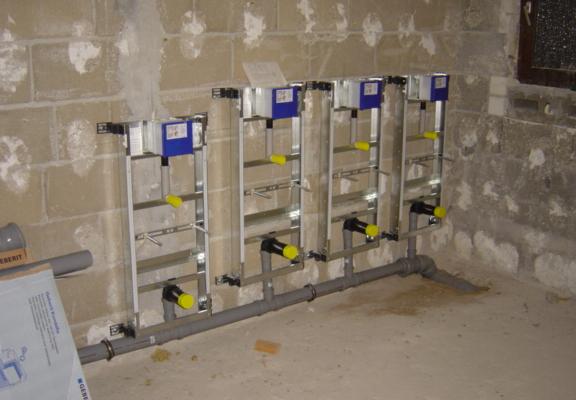

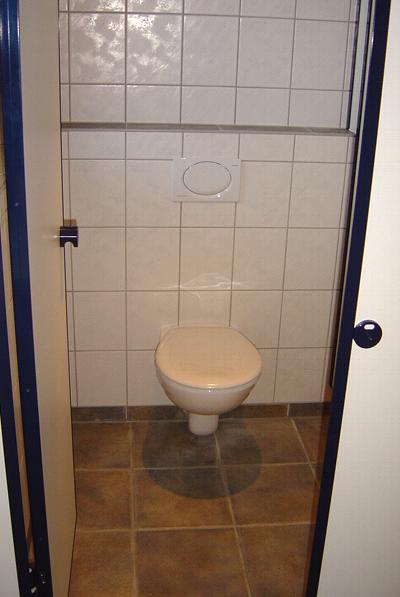

Am Samstag den 19.Juli wurden im

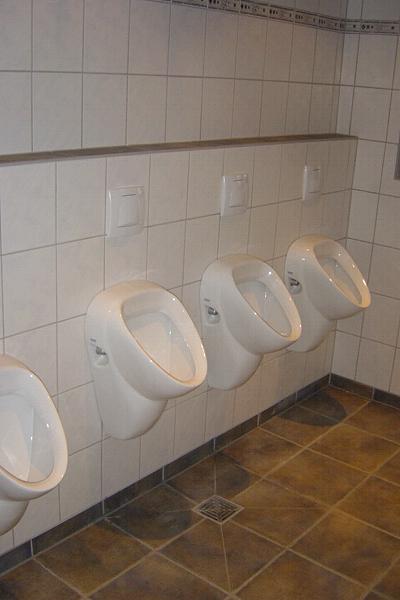

Herren und Damen WC die Spühlkästen montiert |
|
|
|
|
|

Am Samstag den 26.Juli wurden im

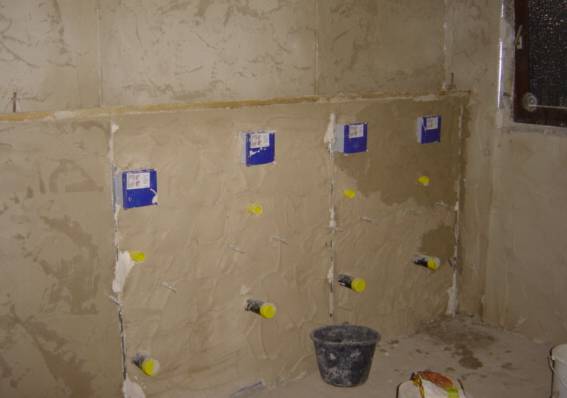

Herren und Damen WC die Spühlkästen verputzt |
|
|
|
|

Am Mittwoch den 30.Juli genau

99 Tage nach Baubeginn wurde mit den Außenmauern des Anbaues begonnen. |
|
|
|
|
|
Am Samstag den 2.August wurde der

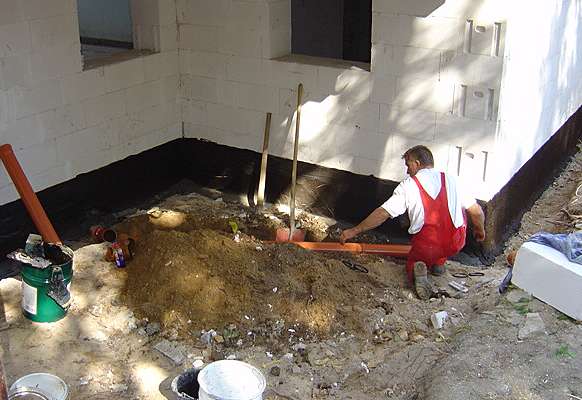

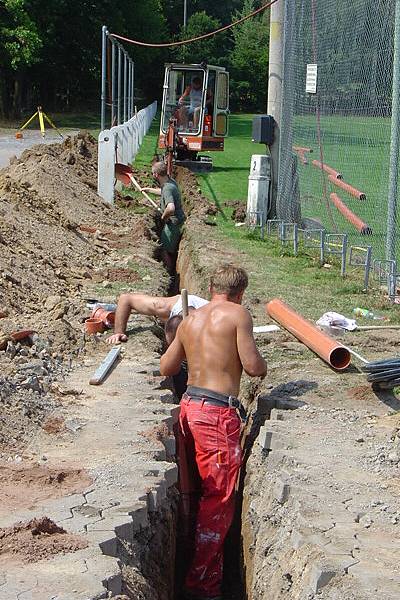

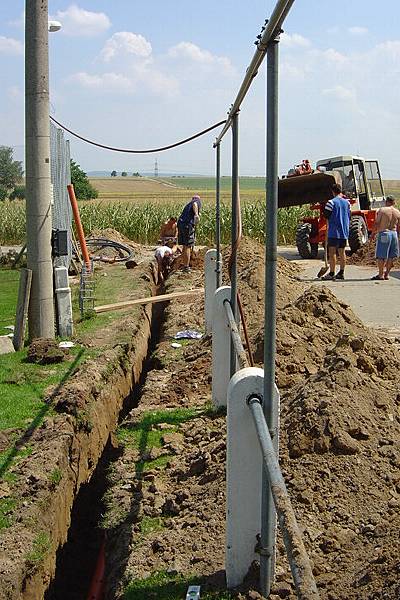

Kanal für Dach und Abwasser verlegt. |
|
|
|
|
|

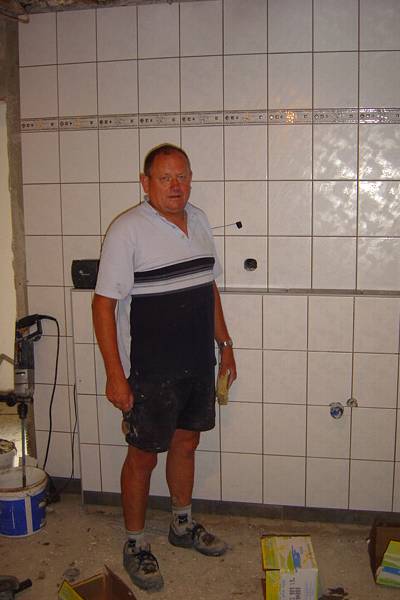

Am Dienstag den 5.August wurden
die ersten Fliesen in den WC verlegt. |
|
|
|
|
|

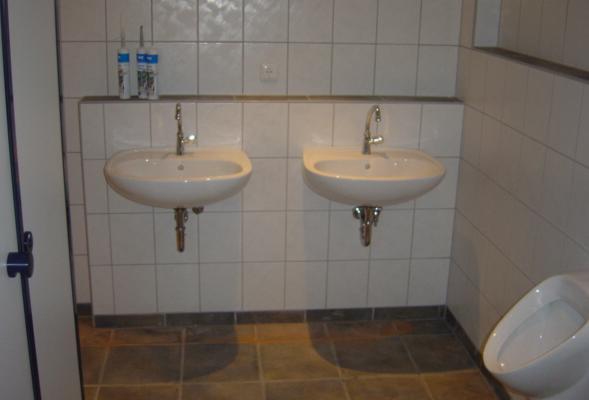

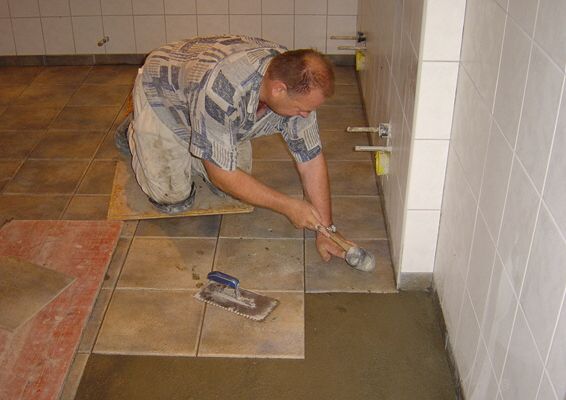

Am Samstag den 9.August wurde
die Holzdecke im Damen und Herren WC montiert.Die verlegten Fliesen wurde auch am selben
Tag verfugt. |
|
|
|
|
|
Bis zum Donnerstag den
21.August wurden im WC Bereich der Flur die Böden in den Damen und Herren WC gefliest und
der Flur auch mit einer neuen Holzdecke versehen. Die Beleuchtung in Flur und WC´s wurde

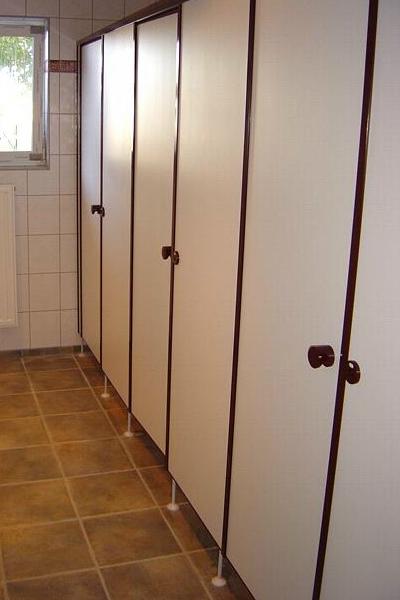

ebenfalls komplett erneuert. Die Trennwände in den WC´s wurden am 21.August montiert. |
|
|
|
|
|
Beim Heimspiel der DJK am
31.August gegen den SV Obervolkach wurden die Damen und Herren Toiletten erstmals
"offiziell" benutzt. |
|
|
|
|
Am Montag den 8.September
wurden die ersten Arbeiten am Dach vorgenommen. |
|
|
|
|
|

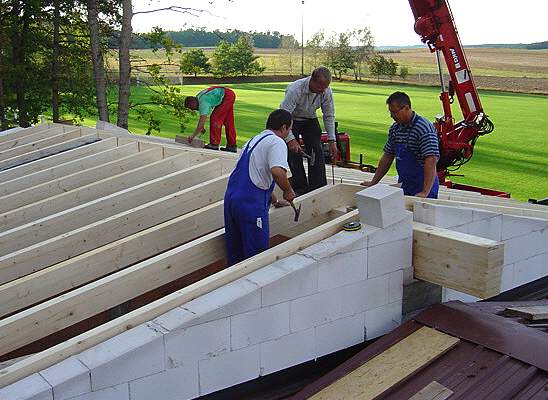

Das Dach des Anbaues am
19.September 2003 |
|
|
|
|
|
Am Samstag den 27.September

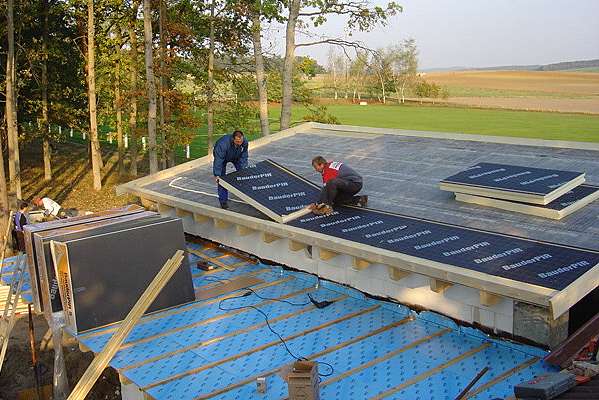

wurde die Dachisolierung, das Lattengerüst und Teile der Dachrinnen montiert. |
|
|
|
|
|
Am Montag den 29.September

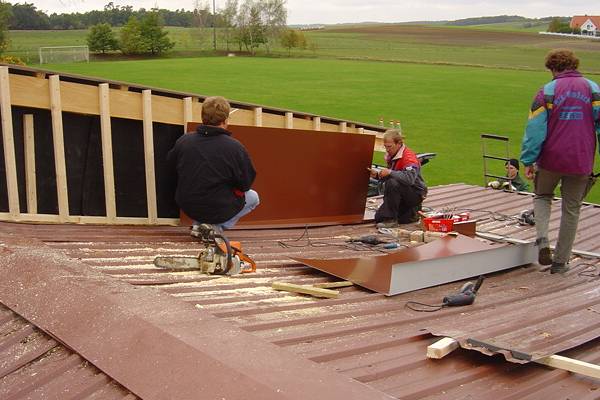

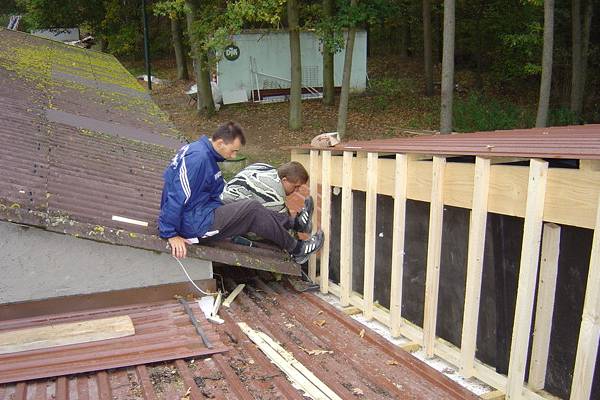

wurde mit dem verlegen der "Dachbleche" begonnen. |
|
|
|
|
|
In der Woche vom 6.-11.Oktober
wurde neben arbeiten an der Elektrik im Inneren des Anbaues auch die Arbeiten auf dem Dach
(Dachbleche) vorangetrieben. |
|
|
|
|
|

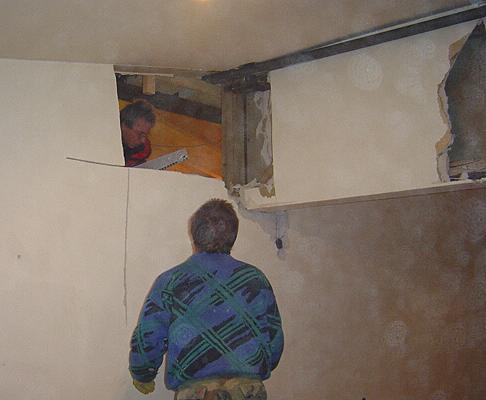

Zu beginn des Novembers wurden
die Arbeiten im Innenbereich des Anbaues vorrangetrieben. Am 14.November wurde

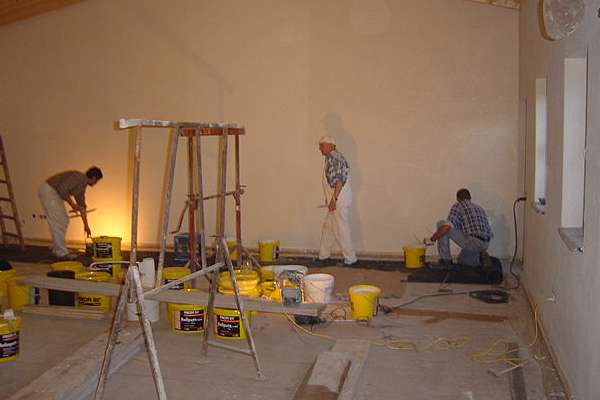

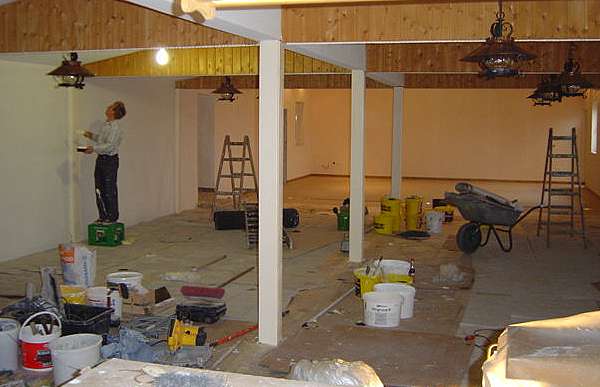

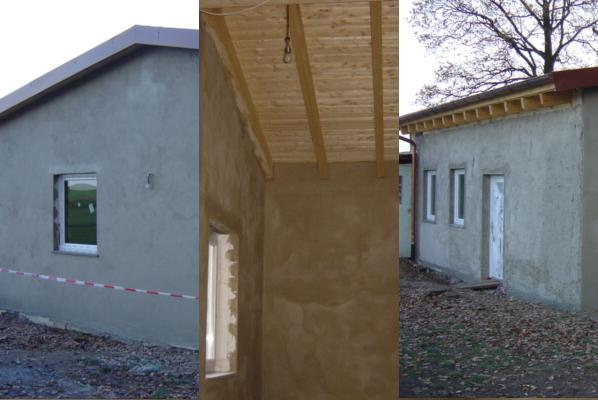

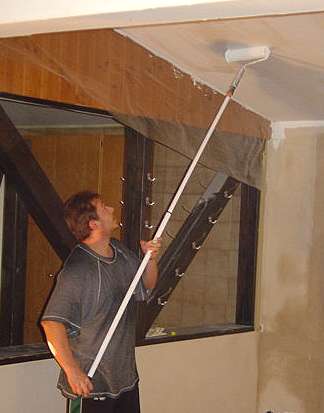

schließlich mit dem Verputzen begonnen. |
|
|
|
|
|

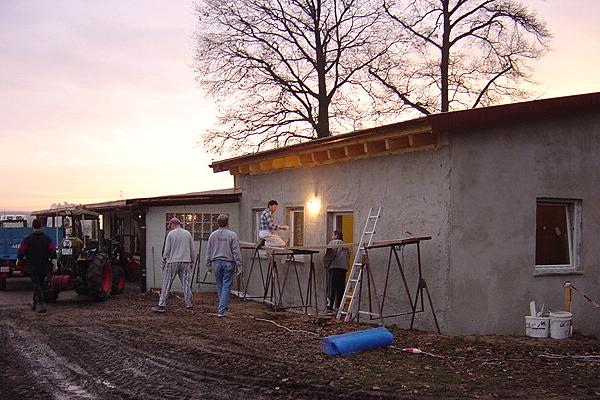

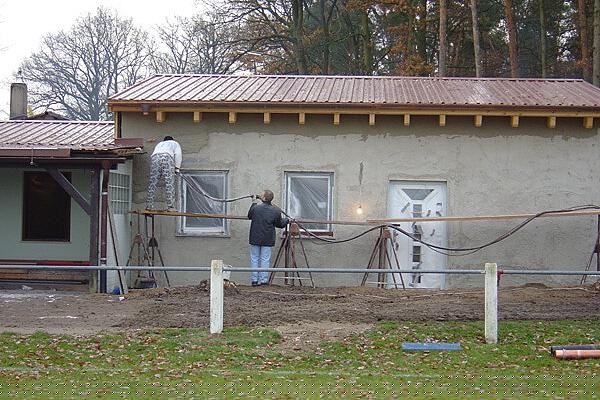

Bereits um 7:00 Uhr am

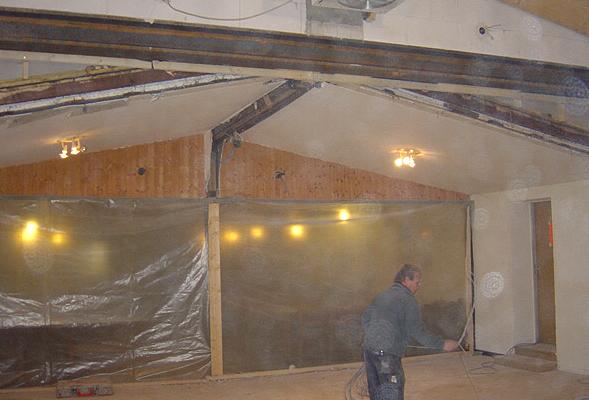

Samstag morgen begannen die Arbeiten am DJK Sportheim. Neben dem entfernen der Trennmauer
von Alt- zu Neubau wurden die Wände innen uns außen am Neubau verputzt und die Türe in
der "Garderobe" in Angriff genommen. |
|
|
|
|
|
|
|
|
In der Woche vom

24.-30.11.2003 wurden die arbeiten am Boden durchgeführt. Es auch mit dem einrichten des
Nebenraumes begonnen. |
|
|
|
|
|
In der Woche vom
01.-05.12.2003 wurde das Nebenzimmer gefliest,die Wände verputz und die Holzverkleidungen
gestrichen. |
|
|
|
|
|
Am 18.12.2003 wurde die

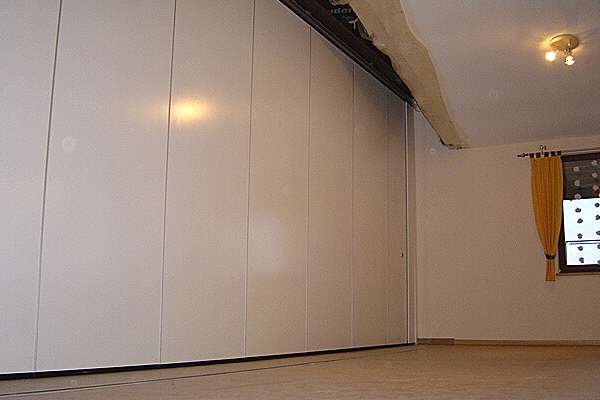

Trennwand zwischen Alten und Neuem Sportheim montiert.Am selben Abend wurde noch die

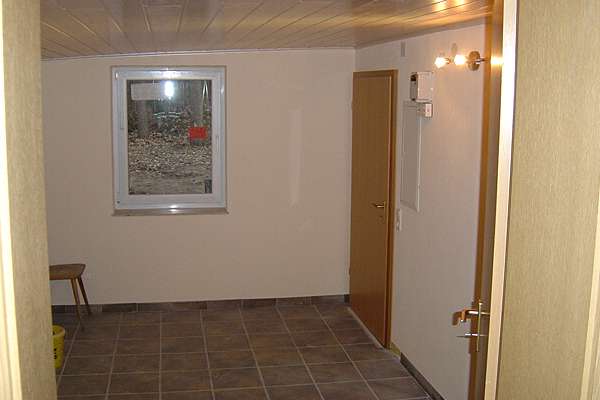

Garderobe fertiggestellt. |
|
|
|
|
|
Von Ende Dezember bis Ende
Januar wurde die Garderobe (Kleiderstange u.s.w.) und kleiner Arbeiten
(Verputzen,Elektrik) fertig gestellt. |
|
|
|
|
|
Mit
dem Fällen der Bäume am
Sportheim-Anbau am 27.April wurde der Startschuß für die Fertigstellung der
Außenanlagen gegeben. |
|
|
|
|

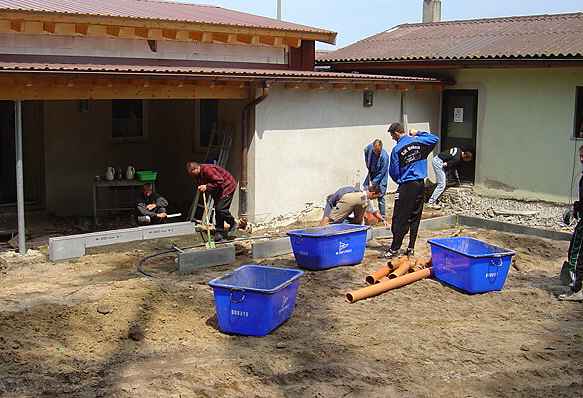

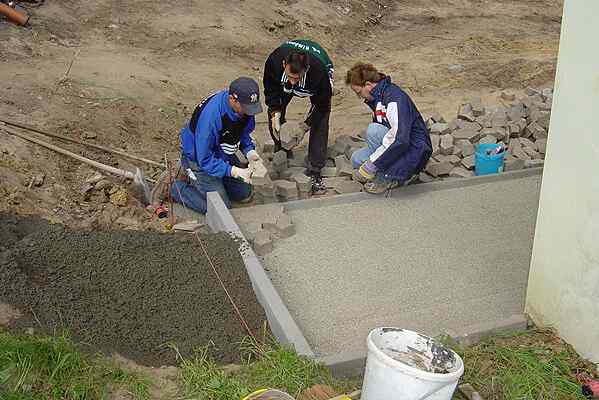

Am Freitag den 21.Mai wurden

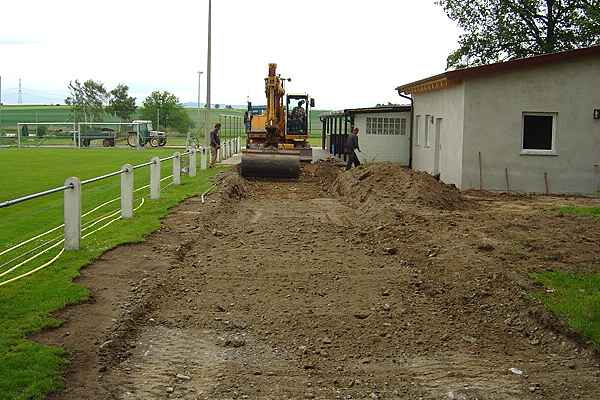

die Arbeiten an den Wegen rund um das DJK Sportheim begonnen. |
|
|
|
|
|
Am Samstag den 22.Mai wurde
der Weg der hinter dem Sportheim verläuft fertiggestellt. |
|
|
|
|
|

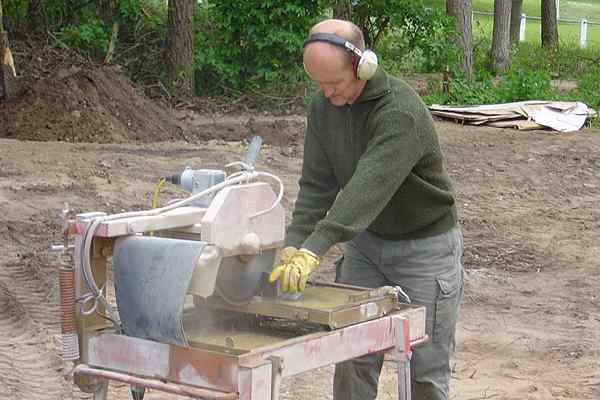

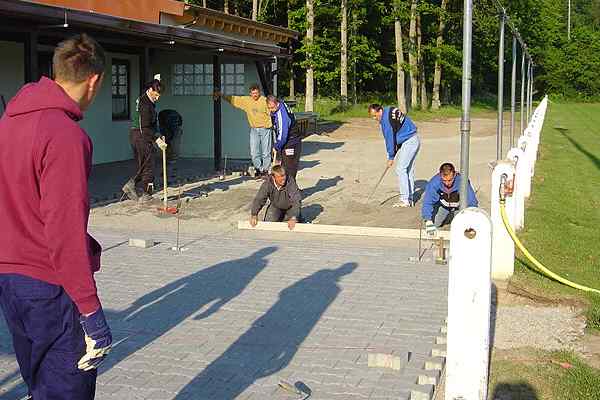

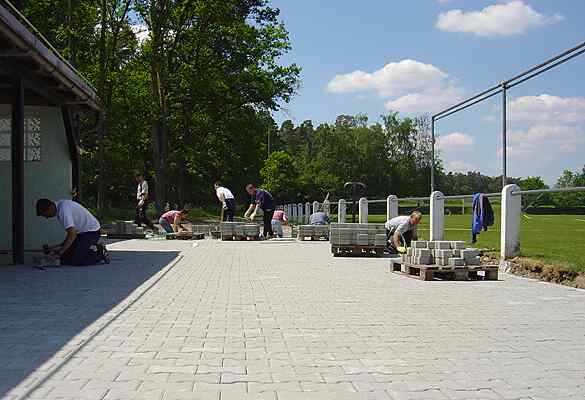

Am Samstag den 29.Mai wurde
der Vorplatz am Sportheim gepflastert. |
|
|
|
|
|

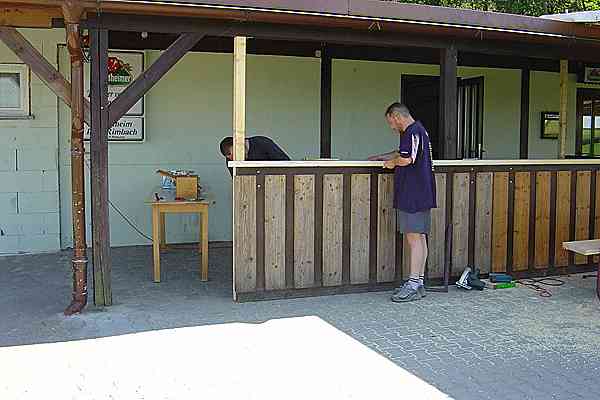

In den ersten beiden Juni
Wochen wurde die Bar renoviert |
|
|
